「这家供应商平均晚三天」——我开始给上游记一笔延期账

「这家供应商平均晚三天」——我开始给上游记一笔延期账
超然拿捏 · 行业观察

「这家供应商平均晚三天」——我开始给上游记一笔延期账

黑湖小工单的智能 MRP 里有个小功能让我停住了:它不只记合同上的理论交期,还按该供应商过去半年的实际到货记录,算出真实准时率与平均偏差,下单时自动提示「该供应商常态化延期 3 天」。这个功能要买系统才有,但这个数我们用一张表就能算出来。客户问「什么时候能交货」的时候,我们最大的不确定从来不是自己做得快不快,是材料什么时候到

交期承诺得出去,是因为上游的账算清楚了

做非标这些年被客户问得最多的一句话是「什么时候能交货」。我们过去答得很实在:按工序算,切割几天、折弯几天、焊接几天,加起来报一个天数。可真到了日子交不出来,十次里有七八次不是我们做得慢,是材料没到——304 的板还在路上,某个规格的管缺货,氮气罐没及时换。这些理由说出来客户听着像借口,可它确实是事实。问题在于,我们从来没量化过这个事实:到底是哪一家、平均晚几天?我们只有一句含糊的「这家好像不太准时」。最近看到黑湖小工单讲智能 MRP 的一段话,我才发现这件事早就有解法了,而且解法简单得让我有点不好意思——记下来,算平均。

行业影响:MRP 里最值钱的不是算料,是那句「该供应商常态化延期 3 天」

黑湖这个案例本身是华威机械:过去两名资深计划员用 Excel 核算物料,人工算料要一整天,装配车间每月仍发生七八次因缺料停线,急件得专人坐高铁跨省取件,库房里同时堆着近 300 万元超龄呆滞的紧固件和特种轴承。上了系统之后,销售录入新订单,30 秒内完成 680 种物料的多层净需求推演,自动剔除现有库存、已分配预留与在途采购,输出缺料预警清单。半年后:停工待料归零、呆滞资金盘活 120 余万、原料库存周转率提升 35%、交付周期从 28 天压到 19 天。

这些数据里,跟我关系最大的其实不是 30 秒算料,是那个「供应商交期动态自适应」。系统不只记录合同上的理论交期,还根据该供应商过去半年的实际到货记录,统计真实的准时率与平均偏差,运算时直接弹出提示:该供应商常态化延期 3 天,建议提前下达采购意向。

它把「凭印象觉得某家不靠谱」,变成了一句「这家平均晚 3 天」。前者是情绪,后者是可以拿去做承诺的依据。

这两句话的差别非常大。「这家不太准时」是一句印象,没法用,也没法跟别人说清楚;「这家平均晚 3 天」是一个数,它可以直接加进我对客户的交期承诺里当缓冲,也可以在下次谈价的时候拿出来当筹码。而我们做这个转换,需要的只是一张表。

另一段也值得抄:工人的扫码报工如实录入合格数与报废数,一旦报废导致在制品不足,系统实时捕捉物料净缺口并生成补料预警。这个逻辑我们同样没有 BOM,但「缺料」以另一种形式天天发生——板材没到、气体不够、某个规格的管没库存,结果就是切割机等人,180 元/小时照跑。把已购、在途、已接单占用三栏分开记清楚,用飞书表格今天就能做。

解读:我们自己卡在哪,先别急着买系统

冷静看边界。黑湖这套是 SaaS,年费 2 万到 8 万,对我们不算贵但也不是零成本;它的核心能力是多层 BOM 的净需求推演,而我们做来料加工、没有装配 BOM,这块能力我们用不上。案例数据也来自厂商自己的内容营销,要打折看。所以我的结论是先别买。

28 天 → 19 天
华威机械订单交付周期(上线半年后)
120 万
盘活的呆滞库存资金
常态化延期 3 天
系统按实际到货记录算出的供应商偏差提示

真正要先做的,是两件零成本的事。第一件是供应商实际到货台账:每一笔采购记两个数——合同约定的到货日期、实际到货日期。跑满三个月,每家的平均偏差天数就出来了。这个数有三个用处:对客户承诺交期时留多少缓冲、紧急单该找哪家、下次谈价时有没有依据。

第二件是板材、气体、耗材的实时台账:已购、在途、已接单占用,三栏分开。它解决的是一个很具体、也很丢人的问题——报价的时候不知道库里到底还有没有这块板。我们以前确实有过报了价才发现要现买的情况。

还有一件事我们一直没量过:从接单到交付,平均到底多少天。华威机械是 28 天压到 19 天,这个改善幅度有意义的前提是它先量出了自己的 28 天。我们连自己的数都没有,谈什么改善。这个月就把这个数统计出来。

如果三个月后,这套人工台账真的跑不动了——订单量上来、记不过来、经常漏记——那时候再回头看系统也不迟,而且是带着我们自己的真实数据去谈,比现在空手去问价有底气得多。

我们的态度:先把三本账记起来,交期才敢往外报

超然拿捏对外讲「配合度高、守交期」,也讲「报价透明」。这两句话能不能站住,取决于我们对自己的交期到底有没有底。过去我们报的工期,算的是自己的工序,没算上游的不确定性——这是不严谨的。从本月起做这几件事:

  • 第一,建供应商实际到货台账(本月开始)——每笔采购记录合同交期与实际到货日期,跑满三个月算出每家平均偏差天数;这个数直接用于交期承诺的缓冲量,也是后续压价的依据
  • 第二,建板材+气体+耗材实时台账——已购、在途、已接单占用三栏分开,先解决「报价时不知道库里还有没有这块板」的问题,用飞书表格即可,不新增系统
  • 第三,把接单到交付的平均天数统计出来——分品类(常规切板类、切管类、旋转楼梯类、耐候板类)各摸一个基线,这是判断后续有没有改善空间的唯一参照
  • 第四,交期承诺改成「工序工期 + 材料缓冲」两段式——报价单上分开写明:我司工序需要多少天、按供应商历史偏差预留多少天缓冲;让客户看见哪一段是我们能控的、哪一段是上游的,不含糊、不打包票
  • 第五,三个月后再评估是否上系统——若人工台账确实跑不动,带着我司真实数据去谈;在此之前不采购任何 MRP/APS,年费 2-8 万也要花在算得清的地方
合同交期、实际到货,两个数记三个月,比任何印象都准

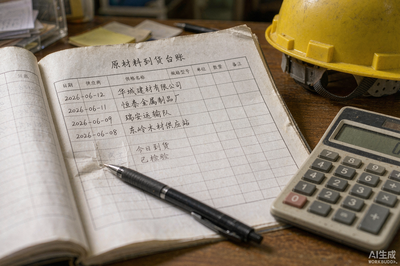

合同交期、实际到货,两个数记三个月,比任何印象都准

我们不打算在宣传里写「交期保证」这种话。交期是算出来的,不是喊出来的。把自己的工序掐准、把上游的偏差记实、然后把这两段一起报给客户——这才是我们能给的承诺。

至于 AI 排产、智能 MRP,我们还是那句话:愿意第一个试,但先把数据攒出来。没有数据的智能系统,装上去也只是个好看的壳。

把图纸交给我们,把省心留给自己

专注不锈钢定制加工,配合度高、质量稳定——比同行贵一点,但不用操心。
📞 业务咨询
谭小姐 13392793595
🏭 服务范围
激光切板 / 三维切管 / 折弯件 / 卷圆件 / 焊接组装 / 材料销售
🤖 AI 智能报价
上传图纸,秒级出报价。欢迎来图来询!
企微二维码
扫码添加 · 免费估料
上一篇:抵押厂房上了条无人产线,这家厂差点没撑住——我们给自己划了三条红线
下一篇:没有了!
13392793595
立即咨询
